28小时昼夜不停——电力公司紧急抢修3527口木线侧记
发布时间:2022-04-12 11:20:11     作者:电力公司宣   浏览量:9567   分享到:

“你好,我是木盘川35kV变电站值班员肖超,报告调度中心,3527口木线出现接地现象,矿井用电负荷已切换至3515罗木线,现在正对问题原因进行排查。”4月8日晚20时45分,电力公司调度中心值班员历鹏接到变电站值班员的工作汇报。当晚,面对矿区出现的雷电天气,全体职工打起十二分精神坚守岗位。异常天气出现故障,让大家脑海里顿时产生一种不好的预感,值班人员飞速赶往调度中心了解情况。

在向彬长公司调度中心及相关领导汇报后,调度中心要求电力公司做好异常天气期间安全供电。3527口木线是木盘川35kV站的电源线,保障着大佛寺矿木盘川风井的安全供电,是保障矿井安全生产和矿工兄弟安全工作的“安全线”。一场夜间与时间赛跑的检查立即展开。


兵分两路,细致排查

“董云飞、张虎带人对3527口木线进行检查,石磊、李旭对变电站进行检查,木盘川35kV站职工做好监盘值守工作,保障矿井单回路供电期间供电正常稳定。”该公司党总支书记王伟智、副总经理邓智敏第一时间下达工作指令。

8日21时,检修人员兵分两路对木盘川35kV变电站和3527口木线进行检查。检查过程中,了解到国家电网110kV亭口变电站3527口木线电源侧A相电缆头着火,同时检测到木盘川35kV变电站3527口木开关断路器负荷侧绝缘套筒绝缘值低。经分析故障原因是线路遭受雷击后,引起过电压,导致线路受损,故障原因也得以明确。

明确方案 ,迅速响应

突如其来的故障让现场复杂条件、人员短缺等困难呈现在眼前,却丝毫没有阻挡彬长电力人的脚步。为快速有效地排除3527口木线接地故障,保障矿井双回路供电,电力公司把抢险工作会搬到现场,制定了《关于处置3527口木线故障抢修工作安排》,明确抢修工作责任,细化人员分工,并保障变电站“春检”工作正常开展。

9日凌晨2时25分,在岗干部、职工齐上阵,对3527口木开关柜内负荷侧绝缘套筒、断路器动触头进行更换,分别对绝缘套筒、断路器手车、电流互感器进行了耐压、变比等试验,保证设备安全完好运行。

此时,国家电网110kV亭口变电站电缆抢修工作也在同步进行。山间的夜晚十分寂静,抢修人员白天参与“春检”工作,夜晚执行抢修任务依然全神贯注,挖掘工具与土地的碰撞声格外清晰。

经过连夜奋战,9日早晨10时45分木盘川35kV变电站3527口木开关绝缘套筒更换工作完成。随后,抢修人员全部奔赴国家电网110kV亭口变电站进行增援。


忘我工作,见证速度

为尽快恢复矿井双回路供电,抢修人员彻夜未眠,9日上午6时40分,面对人员数量不足、人员状态疲惫的问题,生产部门向各变电站发布了抢修工作动员的消息,迅速得到在家休假的变电运行人员大力响应和支持,自行驱车参与抢修工作。

“智利武、李飞你们已经干了一晚上了,大家先歇一歇,让我们这些增援的人员先动手。”增援的队伍说着就拿起工具上手工作。

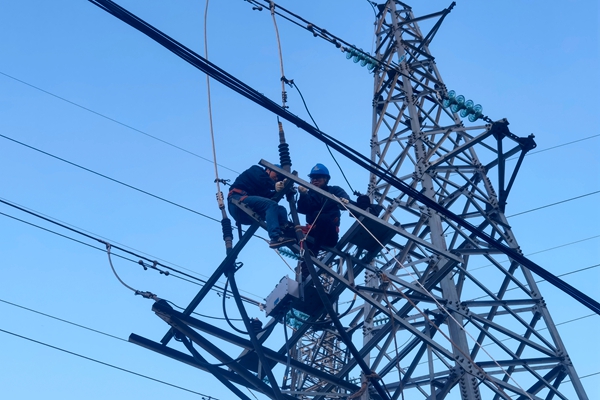

国家电网110kV亭口变电站周围埋藏电缆交错复杂,为保障职工人身和电缆安全,只能人工用洋镐、铁锹对电缆区域进行开挖。检修工则登上3527口木线1#塔,在高空中对11米长的电缆进行拆卸。

大家以3人为一个小组,轮流上阵,在电缆敷设交错区域,大家的挖掘工作更是小心谨慎。其他人员则准备检修工器具,为抢修节省时间。9日20时,一条长4米、宽3米、深1.6米的坑口被挖出,损坏电缆抢修工具也已到位,切除损坏电缆、制作电缆头工作有序进行着。

9日23时40分,新制作的电缆头进行了耐压试验,经现场负责人检查后,线路可以带电。

4月10日凌晨0时37分,随着最后一道送电指令下达,木盘川35kV变电站口木开关带电指示灯亮起,矿井生产负荷逐渐调整至3527口木线,抢修人员心中的石头也终于落了下来。大家开启了电缆沟掩埋工作这最后一道程序。

连续奋战28个小时的彬长电力人昼夜不停、团结攻坚,面对工作责任感和紧迫感,早已忘却了身心疲惫,“特别能吃苦、特别能战斗、特别能奉献”的三特精神实实在在地体现在工作上、行动上。他们平时如同满天星分散在矿区周边,守护着彬长公司5对矿井的安全供电,在面对重要抢修工作的关键时刻,他们则汇聚成“燎原之火”,齐心协力,攻克难关,在关键时刻展现特别担当和团结之力,以最快的速度守护着矿井供电安全。(电力公司宣)
