生产建设

首页 > 生产经营 > 生产建设
风劲潮涌 鏖战正酣——孟村矿403109工作面安装火热进行时
发布时间:2024-05-08 16:19:23     作者:孙超   浏览量:5765   分享到:

火红五月,火力全开!走进孟村矿403109工作面安装现场,眼前呈现出一片如火如荼的繁忙场景。为确保矿井生产接续实现“无缝衔接”,全矿干部职工紧密协作、勠力攻坚,用激昂的斗志在百米井下奏响劳动、奋进的乐章。


超前部署,奏响“进行曲”。巷道条件复杂、坡度起伏大、运输路线长、施工工期紧张……作为建矿投产以来最大工作面,403109工作面设备安装存在诸多困难。为确保安装工作稳步推进,该矿超前谋划,成立专项安装工作领导小组,提前编制会审《403109综放工作面设备安装作业规程》《403109工作面液压支架等大件设备运输安全技术措施》等,并围绕“人、机、环、管”四要素对设备装车、固定、运输、卸车、安装等各环节进行全面排查,建立44项安全风险管控措施清单,确保安装工作“全方位、全时段、全过程”受控。

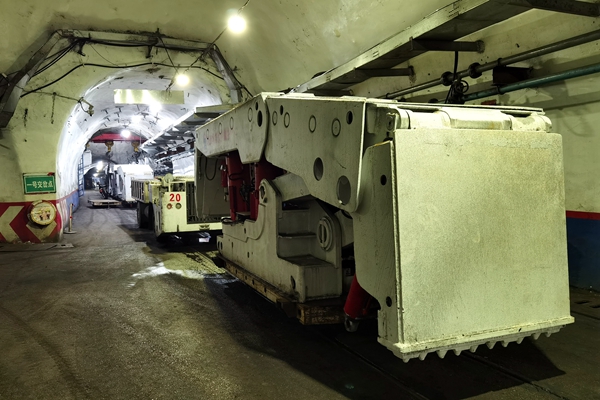

齐心协力,奏响“交响曲”。安装期间,该矿通过每日调度会及时汇报协调设备安装过程中存在的问题,各部门、区队通力协作,全力以赴确保安装进度。面对运输距离长达8000米、巷道条件复杂、坡度大等难题,该矿运输队向下压担子、定目标,制定“废料不过天”规定,减少料车积压,并对2台叉车、1台框架式支架搬运车、2台拖斗式支架搬运车车况定时“会诊”,持续为工作面安全高效安装创造良好运输条件。同时,负责现场施工作业的生产准备队将工作面安装班次由三班调整为两班,由零点班作业人员进行灾害治理作业,在每天超计划安装0.5—1.5架的基础上,做到安装与治灾工作同步推进。

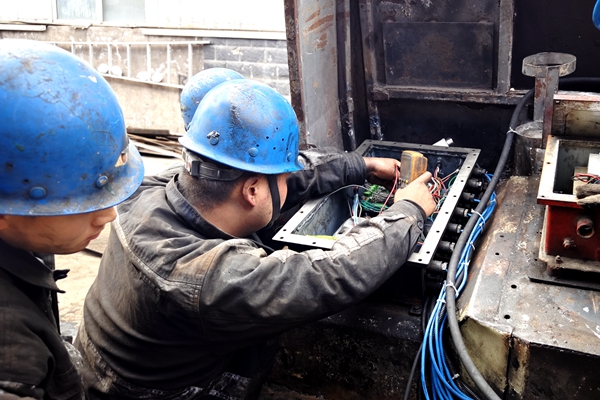

精益求精,奏响“协奏曲”。该矿以“精、严、细、实、稳”为抓手,在安全、质量、进度上狠下功夫。成立安装专班,严格落实跟班和定人、定岗、定区域分段负责制度,坚持对每个细小环节和关键点严格把关,每班检查验收,确保设备安装合格率达到100%。严抓设备安装标准,对照设备安装作业规程持续细化支架安装、管线吊挂、物料摆放等各项质量标准化内容,切实做到物料工具定制化、管线吊挂标准化、支架排直一条线,确保安装质量“一次成型”,完工即达标。

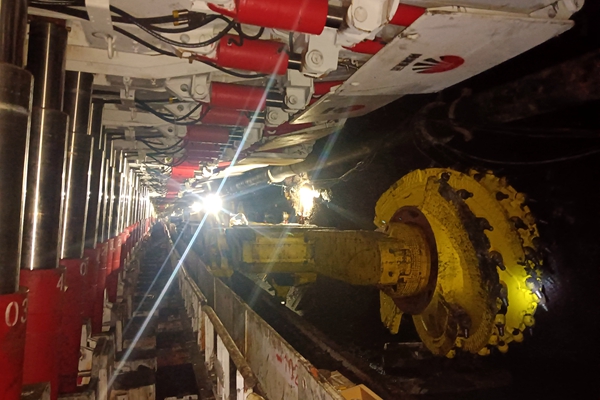

截至目前,孟村矿已顺利完成403109工作面转载机、采煤机、刮板输送机、128台液压支架等设备的安装作业。下一步,该矿将持续严抓现场安全管理和施工质量,全力以赴保障工作面安装进度,为矿井顺利完成全年任务目标备好“战场”。(孙超)



编辑:达文娟
